인천신항은 연수동 송도신도시 남측 전면 해상에 2040년까지 최대 4천TEU급의 컨테이너 전용부두 11선석과 넓은 배후단지를 개발하여 수도권 산업단지의 수출입 지원 및 유통기지 역할을 담당하게 됩니다.

사업목표

  • 대중국, 동남아, 북한과의 교역 증대 대비한 거점항만으로서 환황해권지역의 국제물류 중심항만으로 개발
  • 수도권 항만물동량 증가에 대비하고 수출입 화물의 적기 처리로 물류비 절감 도모

사업내용

내항 사업
사업기간 2005년 ~ 2040년
시설내용 접안시설 11선석 개발
  • 재정 : 항만시설용 부지 6,236천㎡, 임항교통시설 8.1km, 관리부두 1식, 부지조성 및 준설 1식 등
  • 민자 : 안벽 11선석(3천TEU×2, 2천TEU×4, 4천TEUx5), 부지조성 및 준설 1식 등
사업효과 접안능력 : 11선석(최대‘컨’ 4,000TEU급 이상) / 하역능력: ‘컨’ 4,922천TEU
* 돌핀 접안능력 및 하역능력 제외

추진계획

추진계획
계획기간 2021년 ~ 2040년
개발계획 접안시설
  • 컨테이너부두(1-2단계) 4천TEU이상×4선석(1,400m)
  • 컨테이너부두(1-3단계) 4천TEU이상×1선석(350m)
항만시설용 부지
  • 항만배후단지(1-1단계) 2,146천㎡
  • 항만배후단지(1-2단계) 407천㎡
  • 신규 항만시설용부지(I) 3,676천㎡(호안 6,281m 포함)
  • 신규 항만시설용부지(II) 2,560천㎡(호안 6,016m 포함)
임항교통시설
  • 진입도로 지하차도 4,300m
외곽시설
  • 보안부두 방파제 800m
  • 보안부두 방파호안 1,300m
  • 준설토투기장 호안 6,343m
기타 시설
  • 해경부두 400m
  • 보안부두 600m
  • 항로 연장 및 증심준설 1식

추진경위

  • 1999.11

    수도권 항만 기능정립·재정비 계획 수립

  • 2001.12

    제2차 전국 무역항 항만기본 계획고시(변경 '06.12)

  • 2004.05

    남외항(신항)개발 예비타당성조사(재조사 '07.07)

  • 2005.4 ~ 2006.12

    남외항(신항) 개발 기본계획용역

  • 2007.07

    신항만 기본계획 및 신항만 예정지역 고시(40호) [변경 '08.12(694호)]

  • 2007.12 ~ 2010.12

    신항 진입도로 및 호안축조공사(1공구) 시행

  • 2009.04 ~ 2016.12

    신항 1-1단계 컨테이너 부두 개발사업 시행

  • 2009.06 ~ 2013.05

    신항 관리부두 축조공사 시행

  • 2009.11 ~ 2013.04

    신항 진입도로 및 호안축조공사(2공구) 시행

  • 2010.05 ~ 2013.08

    신항 배후단지 호안 축조공사 시행

  • 2011.07 ~ 2014.04

    신항 진입항로 준설공사 시행

  • 2011.07

    제3차 전국 무역항 기본계획 고시(수정 ’16.09)

  • 2012.07

    제2차 항만 배후단지 지정고시(제2012-389호)

  • 2013.06 ~ 2014.02

    인천항 접근항로 준설공사 시행

  • 2013.08 ~ 2015.04

    신항 진입도로 개설공사 시행

  • 2015.06

    신항 1-1단계 컨테이너 터미널 부분 개장

  • 2016.01~ 2018.12

    신항 항로증심 준설공사 시행

  • 2017.10 ~ 2020.07

    신항 항만배후단지(1단계 1구역) 조성공사 시행

  • 2017.11

    신항 1-1단계 컨테이너 터미널 전체 개장

  • 2019.03 ~ 2022.12

    신항 신규 준설토투기장 호안축조공사 시행

  • 2019.08

    제2차 신항만건설 기본계획 고시

  • 2020.12

    제4차 전국 무역항 기본계획 고시

  • 2021.08

    신항 1-2단계 컨테이너 부두 하부공 착공

  • 2021.10

    신항 항만배후단지(1단계 2구역) 조성공사 착공

  • 2023.06

    신항 항로 연장 및 증심준설공사 착공

부두현황(돌핀제외)

남항 부두현황(돌핀제외)
명칭 부두길이 전면수심(DL(-),m) 동시접안능력
(DWT)
주요취급화물
SNCT 300 14.0 40,000×1
(3천TEU이상)
컨테이너
500 30,000×2
(2천TEU이상)
HJIT 300 14.0 40,000×1
(3천TEU이상)
컨테이너
500 30,000×2
(2천TEU이상)
가스공사B/C부두 120 5.0 3,000×1 벙커씨유
신항관리부두 600 9.0 - -

돌핀현황

북항 부두현황
명칭 부두길이 전면수심
(DL(-), m)
동시접안능력
(DWT)
주요취급화물
한국가스공사 1돌핀 420 14.0 75,000×1 LNG
한국가스공사 2돌핀 420 14.0 127,000×1 LNG
E1돌핀 340 14.0 55,000×1 LNG

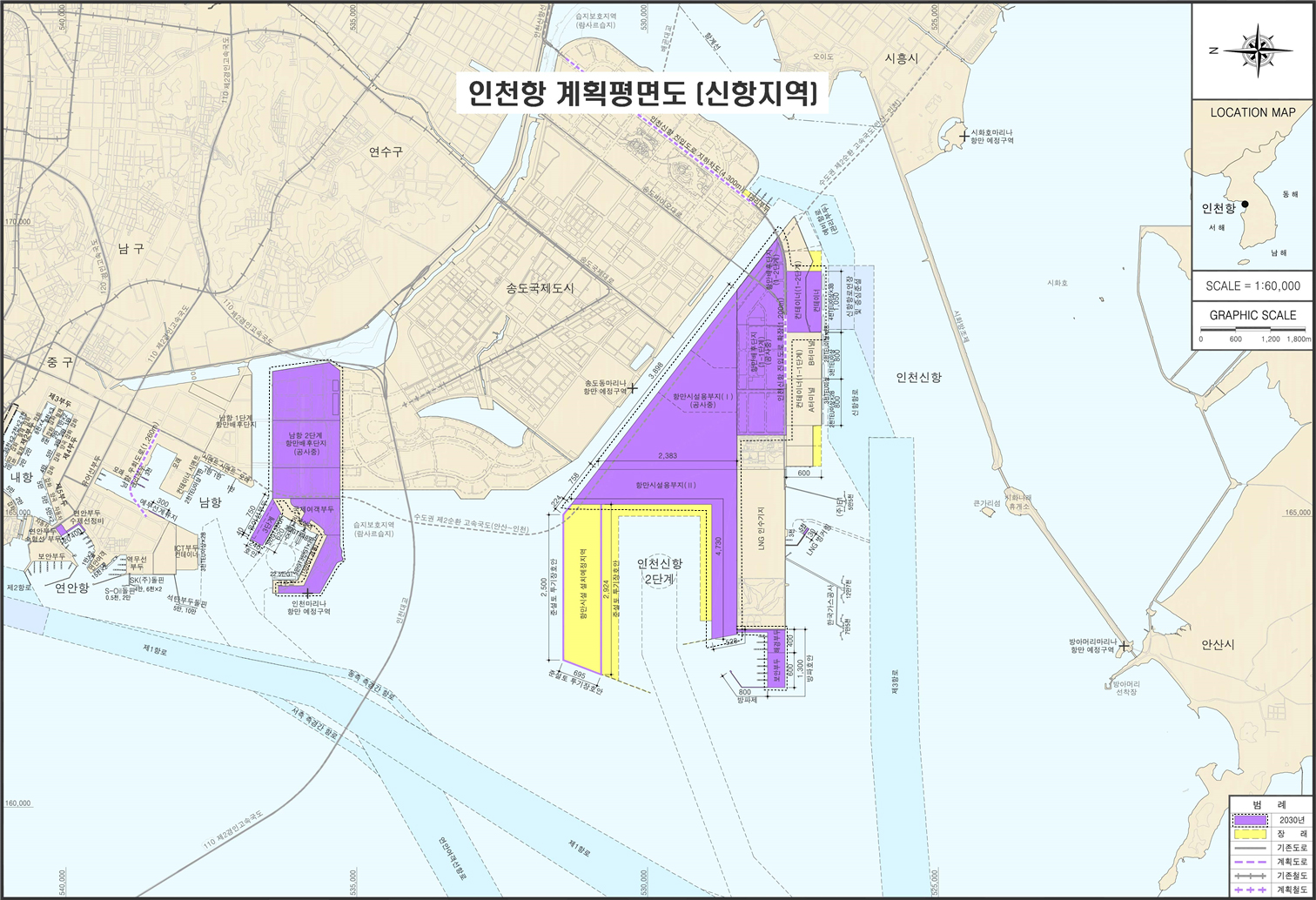

계획평면도

인천 신항 평면도
인천 신항 평면도
